Pelan pembinaan tapak pelupusan sampah

Pelan pembinaan tapak pelupusan sampah

Persediaan



Mengikut keadaan sebenar tapak digabungkan dengan pengalaman pembinaan bertahun-tahun kami untuk projek yang sama, disebabkan oleh keadaan pembinaan yang sedia ada di tapak, pembinaan berskala besar adalah mustahil. Memandangkan ciri-ciri projek ini, kami telah mengkaji dengan teliti keadaan sebenar tapak untuk banyak kali, dan digabungkan dengan lukisan pembinaan. Minta pelan pembinaan projek ini.



Pembinaan projek ini merangkumi dua bahagian: kejuruteraan awam dan kejuruteraan anti-resapan. Kejuruteraan awam terutamanya termasuk pembinaan sistem meratakan tapak dan projek jalan lingkaran tapak pelupusan; projek anti resapan terutamanya termasuk sistem anti resapan tapak pelupusan, saliran resapan Pembinaan dan pemasangan sistem, sistem saliran air bawah tanah, dan sistem pengumpulan dan saliran gas tapak pelupusan. Memandangkan kejuruteraan awam dan anti-resapan tergolong dalam dua profesion yang berbeza, kami akan memerlukan setiap pasukan pembinaan untuk menunjukkan kekuatan mereka, membahagikan tenaga kerja dan bekerjasama, dan menyelaras secara dalaman, yang boleh mengelakkan koordinasi yang lemah antara pasukan pembinaan kejuruteraan awam dan anti-resapan dalam pembinaan projek serupa pada masa lalu. Ini membawa kepada kelewatan dalam tempoh pembinaan dan menjejaskan kualiti projek.



2. Jumlah pembinaan harian dan pelan masa operasi projek anti-resapan



2.1 Pelan volum pembinaan

Mengikut keperluan pembidaan projek ini, digabungkan dengan peralatan pembinaan dan kekuatan teknikal yang telah kami laburkan dalam projek ini. Jumlah pembinaan harian bagi kejuruteraan awam ditetapkan pada 5000m3, dan jumlah pembinaan harian bagi kerja anti-resapan ditetapkan pada 3000m2. Nombor ini ialah purata bilangan hari bekerja sebenar semasa tempoh pembinaan. Terdapat proses berjalan dalam peringkat awal pembinaan, dan kelajuan pembinaan akan menjadi agak perlahan. Selepas tempoh berjalan, kelajuan pembinaan akan dipercepatkan secara beransur-ansur. Sistem anti-resapan projek ini adalah kompleks, dengan banyak prosedur, jumlah kejuruteraan yang besar, dan banyak penyelarasan operasi silang. Semasa proses pembinaan sebenar, ia harus diselaraskan dengan sewajarnya mengikut situasi pembinaan sebenar. Pelarasan tempoh pembinaan harus selaras dengan pelarasan terancang tenaga buruh dan peralatan mekanikal, untuk merealisasikan sambungan lancar antara proses hadapan dan belakang serta operasi yang diperkemas. (Jika pemilik mempunyai keperluan lain untuk tempoh pembinaan, laraskannya mengikut keadaan sebenar).



Jumlah pembinaan harian untuk memenuhi keperluan keseluruhan tempoh projek)



2.2Susunan masa pembinaan

Mengikut pengalaman pembinaan saya sebelum ini, masa pembinaan akan diatur dari 6:00 pada waktu pagi hingga 19:00 pada waktu petang, dan masa kerja dan rehat selama dua jam akan diatur pada tengah hari .

jadual pembinaan

6:00—11:30

Masa pembinaan

11:30—13:00

Rehat tengah hari

13:00—17:00

Masa pembinaan



Sekiranya pemilik mempunyai pengaturan masa kerja lain, dia akan bekerjasama secara aktif, menyesuaikan masa bekerja, dan mematuhi jadual kerja keseluruhan tapak pelupusan.



3. Kaedah pembinaan utama setiap projek sub-item



A Hujan Pembinaan



Paras air bawah tanah projek ini agak tinggi. Mengikut keadaan tapak, kaedah pemendakan dipilih dengan pemendakan telaga besar sebagai tambahan dan pemendakan telaga ringan sebagai tambahan.



Keperluan saliran pembinaan: Semasa pembinaan, perlu dipastikan bahawa pemendakan berada di hadapan dan parit berada di belakang, dan operasi parit kering sentiasa dikekalkan. Lakukan kerja dengan baik dalam saliran dan saliran air permukaan dan air hujan untuk mengelakkan air permukaan daripada mengalir ke dalam parit. Untuk memastikan saliran yang berterusan dan stabil sepanjang tempoh pembinaan.



Penyahairan Tapak Telaga Ringan



Mengikut ciri-ciri lapisan tanah dan kedalaman menurunkan paras air bawah tanah, ia dipilih secara komprehensif.



A.1Keperluan pembinaan titik telaga ringan

(1) Paip telaga titik telaga boleh disusun dalam susunan satu baris, dua baris atau anulus. Sebelum pembinaan titik telaga, lakukan ujian pengepaman di tapak untuk menentukan laluan penyahairan dan serahkan kepada jurutera penyeliaan.



(2) Kedalaman penggalian lubang asas hendaklah dikawal di atas 0.5 meter paras air kerpasan. Titik kawalan mata telaga anulus dan dua baris berada di tengah lubang asas atau parit, dan titik telaga satu baris dikawal di tepi bawah kedua-dua belah lubang asas.



Jika paip utama sedutan air pada titik telaga melintasi lintasan lalu lintas, ambil langkah untuk mengelakkan penghancuran, untuk memastikan operasi normal sistem titik telaga dan memenuhi keperluan lalu lintas.



(4) Lokasi badan pam hendaklah disusun, dengan mengambil kira kesan kerpasan titik telaga pada bangunan dan saluran paip bersebelahan. Air dari titik telaga mesti mematuhi peraturan, dan dilarang sama sekali mengalir atau menembusi lapisan tanah. Sediakan telaga cerapan dalam julat kerpasan, bilangan dan lokasi yang termasuk dalam reka bentuk pembinaan tapak telaga dan dihantar kepada jurutera penyeliaan untuk kelulusan.



(5) Paip telaga telaga pemerhatian hendaklah dipasang di dalam akuifer yang sama dan pada kedalaman yang sama dengan paip mata telaga, dan hendaklah diperiksa (seperti pengepaman ujian selepas penyiraman) untuk membuat keputusan pemerhatian boleh dipercayai.



B Pembinaan Kerja Tanah



B.1 Pembersihan tapak

Ia dibahagikan kepada pembersihan tumbuh-tumbuhan dan pembersihan tanah atas. Ini termasuk permukaan semua kawasan yang perlu dibersihkan untuk tanah pembinaan, seperti kerja tetap dan sementara, kawasan penyimpanan tapak, dan tapak yang direka untuk digunakan sebagai simpanan.



Bersihkan akar pokok, rumpai dan halangan lain yang ditentukan oleh jurutera penyeliaan di kawasan projek penggalian.



Pembersihan tumbuh-tumbuhan di permukaan tapak pembinaan projek di kawasan takungan hendaklah dilanjutkan ke penggalian maksimum yang ditunjukkan dalam lukisan pembinaan. Jarak sekurang-kurangnya 5m dari luar garisan tepi atau garisan tepi bangunan asas (atau kaki cerun pengisian).



Untuk pembersihan tumbuh-tumbuhan projek di kawasan takungan ini, julat akar pokok yang mesti digali menjangkau jarak 3m dari garisan tepi penggalian maksimum, garisan pengisian atau bahagian luar asas bangunan yang ditunjukkan dalam lukisan pembinaan.



Semua bahan bakar yang tidak bernilai hendaklah dibakar secepat mungkin, dan langkah pencegahan kebakaran yang perlu hendaklah diambil.



(5) Semua pengalihan yang tidak boleh dibakar atau yang menjejaskan alam sekitar secara serius hendaklah ditanam di kawasan yang ditetapkan oleh pemilik.



B.2 Tgaris ukuran dia

Sebelum permulaan pembinaan, pemilik hendaklah mengatur jabatan dan unit pembinaan yang berkaitan untuk menyerahkan cerucuk dan garisan, dan menyediakan titik pengukuran dan kawalan. Selepas cerucuk disambungkan, unit pembinaan hendaklah mengukur semula kedudukan stabil, bilangan dan arah cerucuk utama, dan hendaklah menambah cerucuk pelindung yang diperlukan secepat mungkin, dan membuat rekod penyerahan, supaya sekiranya berlaku kehilangan. dan kerosakan, pengukuran dan pemulihan tambahan yang tepat pada masanya dan tepat. Jika perlu, sediakan cerucuk pengawal dan buat rekod sebagai bahan asal untuk menyiapkan projek.



Mengikut titik aras yang disediakan oleh pemilik, titik aras sementara hendaklah diukur setiap 100 meter, dan perbezaan penutupan hendaklah kurang daripada ralat yang dibenarkan sebelum ia boleh digunakan. Penanda aras sementara, garis kawalan paksi dan cerucuk ketinggian yang harus ditetapkan mesti dilampirkan sebelum ia boleh digunakan, dan harus diperiksa dengan kerap. Semua alat pengukur hendaklah mempunyai tanda metrologi yang layak yang disahkan secara berkala.



Mengikut keperluan lukisan, ukur ketinggian semasa, tentukan kawasan penggalian dan kawasan pengisian, lukis grid, dan buat rekod yang baik.



Lukiskan garis sempadan slot mengikut garis kawalan, dan penggalian boleh dilakukan hanya selepas pemeriksaan oleh jurutera penyeliaan layak.



B.3 Timbusan semula kerja tanah



B.3.1 Pengisian

. Timbusan semula menggunakan tanah semula jadi dan bahan yang dirawat secara buatan. Semasa pembinaan kerja timbus semula, pemadatan hendaklah dijalankan mengikut keperluan reka bentuk untuk membentuk kawasan timbusan yang stabil, dan bahan tersebut tidak boleh mengandungi sebarang bahan yang tidak memenuhi keperluan.



.Timbusan semula tidak boleh mengandungi terlalu banyak bahan organik (kurang daripada 3 peratus daripada isipadu), dan tidak boleh mengandungi sampah, gumpalan, batu atau bahan berbahaya lain dengan diameter lebih daripada 75 mm.



. Di kawasan tangki rawatan larut lesap, pengisi dalam lingkungan 200mm di bawah permukaan tapak pembinaan tidak boleh mengandungi bahan organik, sampah, gumpalan dan batu atau bahan berbahaya lain dengan diameter lebih daripada 20mm.



(4). Sebelum mengisi semula, eksperimen geoteknik perlu dijalankan. Ujian lapangan termasuk kandungan lembapan, ketumpatan basah dan kering, dan ketumpatan kering.



B.3.2 Mengisi semula dan bergolek

(1). Sebelum mengisi semula lubang asas, air dan peralatan yang terkumpul di dalam parit perlu dibersihkan. Tanah timbus semula hendaklah tidak mengandungi bahan yang tidak baik seperti kerikil, kelodak sampah, humus, tanah beku, dsb. Untuk mengisi semula parit dengan kandungan air yang besar, Dicampur dengan bahagian batu yang sesuai

Abu diproses.



. Pengisian semula hendaklah dilakukan dalam lapisan dari tinggi ke rendah ke arah saliran asas, dan susunannya dalam dan kemudian cetek. Dipadatkan dengan penggelek jalan.



. Ketebalan setiap lapisan tanah dan bilangan masa pemadatan secara amnya harus ditentukan oleh ujian pemadatan di tapak. Ketebalan setiap lapisan tanah untuk pemadatan manual tidak boleh melebihi 200mm, dan bilangan masa pemadatan hendaklah 3-4; , bilangan masa pemadatan ialah 6-8, dan spesifikasi pemeriksaan guling mekanikal lain digunakan. Semasa mengisi tanah diambil, kandungan lembapan tanah timbusan hendaklah berada dalam julat kandungan lembapan optimum, dan perbezaan antara kedua-duanya hendaklah dikawal dalam julat 4 peratus -2 peratus . Jika tidak, tanah timbunan harus dirawat dengan berkesan, dan tanah harus digemburkan dan dikeringkan atau dicampur dengan pelet dan kapur.



. Pembinaan backfill hendaklah berlapis mendatar dan keseluruhan bahagian backfill hendaklah digulung atau dipadatkan. Apabila perlu untuk mengisi bahagian, tunggul bahagian bersebelahan hendaklah dibuat ke dalam bentuk cerun, dan tiada kebocoran akan dirempuh. Penggunaan alat pemadatan seperti pemadat kayu dan pemadat katak hendaklah disambungkan antara satu sama lain. Apabila penggelek jalan digunakan, lebar penggelek yang bertindih hendaklah tidak kurang daripada 20cm.



(5). Tidak boleh ada fenomena "spring" semasa menimbus dan menggelek, jika tidak, ia hendaklah digali untuk pengeringan atau dirawat dengan kapur.



202206111726471         geomembrane91



 C Kaedah pembinaan geomembrane HDPE ditunjukkan dalam gambarajah skematik peletakan geomembran.

landfill geomembrane1

C.1 Kimpalan geomembran

Peralatan dan prosedur kimpalan: Terdapat dua kaedah utama untuk pembinaan dan kimpalan geomembran: kimpalan panas-cair dua landasan dan kimpalan penyemperitan trek tunggal. Kimpalan geomembran dalam projek ini terutamanya berdasarkan kimpalan panas-cair dua landasan, dan sambungan antara membran tak telap dan kunci sambungan adalah kimpalan trek tunggal.



Proses kimpalan mesin kimpalan dua landasan dibahagikan kepada empat proses: melaraskan pemanasan, kelajuan malar dan suhu malar, pemeriksaan pusingan, dan memulakan kimpalan.



Tepi bertindih dua lapisan bersebelahan filem tak telap dipanaskan oleh baji pemanas elektrik dan kemudian melalui penggelek tekanan kimpalan. Di bawah tekanan penggelek tekanan penghantaran, dua lapisan filem tak telap diikat rapat.



Proses kimpalan mesin kimpalan dua landasan dibahagikan kepada empat proses: melaraskan pemanasan, kelajuan malar dan suhu malar, pemeriksaan pusingan, dan memulakan kimpalan. Kimpalan obor kimpalan mudah alih (mesin kimpalan monorel) secara amnya dijalankan mengikut empat prosedur: pemeriksaan pusingan, ikatan haba, kekasaran, dan kimpalan.



C.2 Gambarajah skematik kimpalan landasan berkembar dan landasan tunggal adalah seperti berikut:



Kimpalan percubaan: Apabila memulakan pembinaan kimpalan pada waktu pagi dan petang setiap hari, bahagian ujian mesti dibuat terlebih dahulu, dan ujian tegangan bahagian ujian mesti dijalankan. Hanya selepas bahagian ujian layak, kimpalan rasmi dibenarkan. Masa dan suhu ambien hendaklah ditanda pada bahagian ujian. Kimpalan ujian hendaklah dilakukan sekurang-kurangnya dua kali, sekali sebelum memulakan kerja, dan sekali dalam tempoh pertengahan; sekiranya berlaku kegagalan kuasa secara tiba-tiba pada mesin atau situasi yang tidak dijangka seperti masalah kualiti kimpalan, ia perlu menetapkan semula kimpalan ujian mesin. Setelah kimpalan ujian diluluskan, suhu dan kelajuan mesin tidak akan diubah dalam keadaan yang sama. Jika sampel kimpalan ujian gagal, kimpalan ujian mesti diulang sehingga sampel kimpalan ujian lulus ujian.



landfill geomembrane2



C.3 Langkah berjaga-berjaga

Geomembrane hendaklah diletakkan di sepanjang cerun, dan tidak boleh ada sambungan mendatar pada cerun;



Kimpalan seimbang pada garisan cerun menegak dan tidak boleh bersilang dengan cerun mendatar;



Jarak antara sendi mendatar dan hujung kaki cerun dan tempat dengan tekanan tinggi mestilah lebih besar daripada 1.5 meter;



Minyak, lembapan, habuk, kotoran dan serpihan pada permukaan membran mesti dibersihkan sebelum dikimpal.



Bahagian kimpalan tidak boleh mempunyai calar, kotoran, lembapan, habuk dan objek lain yang menghalang kimpalan dan menjejaskan kekotoran kualiti pembinaan;



Apabila bahagian kimpalan perlu digilap, lebarnya hendaklah sama dengan lebar jahitan kimpalan.



Permukaan yang digilap mesti sentiasa bersih. Apabila terdapat kotoran, ia hendaklah disapu dengan benang kapas bersih sebelum dikimpal. Jika perlu, ia perlu digilap semula.



Suhu, kelajuan dan tekanan kimpalan mesti ditentukan selepas percubaan dan ujian;



Kimpalan hendaklah dihentikan apabila suhu ambien lebih tinggi daripada 40 darjah atau di bawah -3 darjah ;



Elektrod mestilah konsisten dengan bahan membran;



Panjang bertindih jahitan dikimpal geomembrane hendaklah tidak kurang daripada 100mm;



Ketebalan kimpalan hendaklah tidak kurang daripada 1.5 kali ketebalan filem;



Piawaian ujian untuk kualiti kimpalan hendaklah melaksanakan piawaian kualiti produk yang sepadan, tetapi tidak boleh lebih rendah daripada keperluan standard kebangsaan;



Apabila kimpalan trek tunggal digunakan untuk kimpalan, bahagian sambungan yang hampir dengan dua lapisan geomembrane mesti digilap, jika tidak, kualiti kimpalan akan terjejas; adalah dilarang untuk mempunyai elektrod tersemperit (butiran) yang tidak digunakan yang disebabkan oleh suhu tinggi untuk melekat pada geomembrane dan mana-mana lapisan geotekstil lain. ;



Tepi geomembran atas pada kimpalan hendaklah dikisar pada sudut kecondongan 45 darjah untuk meningkatkan kualiti kimpalan kimpalan; di tepi bahagian yang berkedut, potong kedutan retak untuk memastikan pertindihan rata. Retak kimpalan penyemperitan atau potongan kedutan



Apabila bahagian dialih keluar, pertindihan hendaklah tidak kurang daripada {{0}}.1m. Apabila pertindihan kurang daripada 0.1m, ia boleh ditambah dengan tompok elips atau bulatan. Tompok hendaklah diperluaskan lebih daripada 0.2m ke semua arah pemotongan.



Geomembrane harus mengelakkan pusingan silang dan menggunakan kimpalan berperingkat berbentuk T; kehelan antara kimpalan melintang hendaklah lebih besar daripada atau sama dengan 500mm×500mm, dan dibaiki dengan logam asas 300×300mm.



D Kaedah Pembinaan Geotekstil



landfill geomembrane 3



D.1 Kaedah peletakan

Sebarang peralatan untuk meletakkan geotekstil bukan tenunan tidak boleh berjalan di atas geosintetik yang telah diletakkan. Apabila memasang geotekstil bukan tenunan pada geomembrane, suhu udara luar tidak boleh lebih rendah daripada -5 darjah atau lebih tinggi daripada 40 darjah.



Semua tepi geotekstil bukan tenunan terdedah mesti segera ditekan dengan beg pasir atau objek berat lain. Dengan cara ini, geotekstil bukan tenunan boleh dihalang daripada ditiup angin dan ditarik keluar dari alur berlabuh di sekeliling. Geotekstil bukan tenunan mesti dibuka tanpa angin kencang untuk mengelakkannya daripada diterbangkan angin.



Peletakan geotekstil bukan tenunan seperti menarik, mengangkat atau menggelek mesti dilakukan dalam keadaan terkawal, dan beberapa kaedah terbentang yang tidak terkawal seperti "jatuh bebas" tidak dibenarkan. Kaedah meletakkan mesti memastikan bahawa geotekstil bukan tenunan dan sebarang geosintetik asas lain tidak rosak.



Kakitangan pembinaan mesti mengelakkan kerosakan pada geotekstil daripada peralatan pembinaan atau pertukaran kakitangan berpusat.



Kaedah peletakan geotekstil mesti memastikan bahawa geotekstil bukan tenunan bersentuhan langsung dengan geotekstil asas untuk mengecualikan kedutan. Sebarang kedutan, lipatan atau lengkungan boleh menyebabkan perkara yang sama berlaku kepada geomaterial atau lapisan tanah lain, jadi untuk mengelakkan kedutan, lipatan dan lengkungan, sama ada dengan meletakkan semula geotekstil mengikut arahan teknikal atau dengan memotong dan membaiki untuk menghapuskan masalah ini.



Apabila geotekstil diletakkan di atas cerun lebih daripada 10 peratus , bilangan sambungan pusingan (jahitan silang) di sepanjang cerun mesti dikurangkan sebanyak mungkin. Geotekstil pada semua cerun mestilah sekurang-kurangnya 1.5 meter di atas hujung kaki cerun.



Geotekstil dan geosintetik yang dilindungi oleh geotekstil mestilah bebas daripada lumpur, habuk, kotoran dan serpihan yang boleh merosakkan geotekstil asas atau menyekat sistem perparitan.



Peralatan untuk memotong geotekstil mesti diluluskan oleh jurutera sebelum digunakan. Pencukur yang tidak dilindungi atau "pisau cepat" tidak boleh digunakan.



Pekerja pembinaan mesti membersihkan tapak kerja setiap hari, membuang serpihan yang dihasilkan semasa pemasangan geotekstil, dan meletakkannya di dalam bekas yang sesuai.



Selepas semua geotekstil telah dipasang, kakitangan pembinaan bersama-sama dengan jurutera mesti menjalankan pemeriksaan permukaan yang teliti untuk menentukan sama ada terdapat sebarang objek asing yang berbahaya di bawah geotekstil, sebarang bahan geotekstil yang rosak atau jahitan yang rosak. Sebarang objek asing mesti dikeluarkan. Mana-mana geotekstil yang rosak atau jahitan yang rosak mesti dibaiki.



D.2 Menjahit geotekstil

Melainkan dipersetujui oleh jurutera, semua jahitan mestilah berterusan (cth, jahitan mata tidak dibenarkan). Geotekstil mesti bertindih sekurang-kurangnya 150mm sebelum bertindih. Jahitan minimum sekurang-kurangnya 25mm dari tepi (tepi bahan yang terdedah).



Jahitan geotekstil yang dijahit mesti termasuk sekurang-kurangnya satu baris jahitan rantai kunci dua benang. Benang yang digunakan dalam jahitan mestilah bahan resin dengan tegangan minimum melebihi 60N, dan mempunyai rintangan kimia dan rintangan ultraungu yang setara dengan atau melebihi geotekstil.



(3) Mana-mana "jahitan yang hilang" dalam geotekstil yang dijahit mesti dijahit semula di kawasan yang terjejas. (4) Kakitangan pembinaan mesti mengambil langkah yang sepadan untuk mengelakkan tanah, zarah atau bahan asing daripada memasuki lapisan geotekstil semasa dan selepas pemasangan.



E Kaedah Pembinaan Kusyen Bentonit GCL



20220610233227

E.1 Peletakan tikar bentonit

Tikar bentonit hendaklah diangkut ke tapak pembinaan dalam pembungkusan gegelung asalnya. Sebelum meletakkan, bungkusan hendaklah dibuka dengan berhati-hati untuk mengelakkan kerosakan pada tikar bentonit.



Peralatan yang boleh menyebabkan kerosakan pada pad bentonit tidak boleh digunakan terus pada pad bentonit. Jika peralatan pemasangan meninggalkan tanda kereta pada asas, asas mesti dipulihkan kepada keadaan asalnya sebelum terus meletakkan.



Minimumkan seretan pad bentonit pada asas apabila meletakkan pad bentonit, untuk mengelakkan kerosakan pada permukaan sentuhan antara pad bentonit dan tanah. Jika perlu, lapisan geotekstil sementara boleh diletakkan di atas tanah untuk mengurangkan kerosakan pada tikar bentonit akibat geseran semasa meletakkan.



Arah peletakan tikar bentonit hendaklah selari dengan arah cerun.



Semua tikar bentonit hendaklah diletakkan rata di atas tanah tanpa sebarang lipatan, terutamanya kawasan tepi yang terdedah.



(6) Tikar bentonit yang diletakkan pada hari itu mesti ditutup dengan timbunan semula, geomembrane, atau terpal sementara.

Tikar bentonit tidak boleh dibiarkan terbuka semalaman. Jika tikar bentonit terhidrat tanpa penutup, perlu menggantikan bahagian terhidrat. Jika masalah dengan penghidratan pramatang dikenal pasti, jurutera penyelia harus dirujuk untuk penyelesaiannya.



E.2 Penambat pad bentonit

Mengikut spesifikasi teknikal lukisan pembinaan, hujung pad bentonit hendaklah diletakkan di dalam parit penambat di bahagian atas cerun, atau lanjutan pad bentonit yang boleh bertindak sebagai penambat. Hujung hadapan alur penambat hendaklah dibulatkan tanpa sebarang bucu tajam. Lapisan tanah lembut di bahagian bawah parit sauh mesti dibuang. Tikar bentonit mesti memanjang sepenuhnya ke bahagian bawah parit sauh.



E.3 Pertindihan tikar bentonit

Kaedah sambungan pusingan pad bentonit adalah untuk menindih tepi kedua-dua pad bentonit. Pelapik bentonit hendaklah dilapik mengikut arah cerun untuk mengelakkan bendalir daripada mengalir ke dalam sendi pusingan. Pastikan tiada lapisan tanah yang longgar atau kerikil lain di kawasan pusingan.



Panjang bertindih membujur pad bentonit tidak boleh kurang daripada 150mm. Jika fabrik bukan tenunan di hujung pad bentonit dipotong dalam bentuk alur, bentonit dalam pad bentonit boleh dengan bebas memasuki kawasan bertindih. Dalam kes ini, tidak perlu meletakkan bentonit tambahan di kawasan pusingan, jika tidak sambungan pusingan perlu diperkukuh dengan serbuk bentonit.Tetulang serbuk bentonit adalah untuk meletakkan serbuk bentonit di antara kawasan bertindih dua lapisan pad bentonit. Dalam kawasan bertindih reben lebar 150mm pada pad bentonit bawah, taburkan serbuk natrium bentonit. Jumlah bentonit tidak boleh kurang daripada 0.5kg/m, dan kaedah pengukuhan hujung sisi pad bentonit adalah sama seperti di atas.



E.4 Pembaikan tikar bentonit yang rosak

Jika tikar bentonit rosak semasa pemasangan (koyak, tebuk lubang besar, dsb.), ia boleh dibaiki dengan memotong "tampalan" dari gulungan tikar bentonit yang baru untuk menutup kawasan yang rosak. Panjang empat sisi tampalan dari tempat yang rosak hendaklah tidak kurang daripada 300mm. Sebelum meletakkan "tampalan", beberapa bentonit berbutir atau buburan bentonit harus ditaburkan di sekitar kerosakan. Juga gunakan beberapa pelekat jika perlu untuk memastikan "tampalan" daripada beralih.



Beberapa buburan bentonit atau bentonit berbutir hendaklah ditaburkan di sekeliling patah sebelum ini. Juga gunakan beberapa pelekat jika perlu untuk memastikan "tampalan" daripada beralih.



F Reka Bentuk Pembinaan Rangkaian Saliran Geokomposit



F.1 Letakkan jaring saliran geokomposit

Melainkan persetujuan diperolehi, rangkaian saliran geokomposit mesti diletakkan mengikut ketat dengan lukisan reka bentuk peletakan geokomposit yang diserahkan kepada jurutera.



Sebarang peralatan yang digunakan untuk meletakkan jaring saliran geokomposit tidak boleh berfungsi pada geosintetik yang telah diletakkan. Apabila meletakkan jaring saliran geokomposit pada geomembrane, suhu udara luar tidak boleh lebih rendah daripada -5 darjah atau lebih tinggi daripada 40 darjah.



Pemasang tidak boleh mengembangkan terlalu banyak gelung jejaring saliran geokomposit setiap hari sehingga melebihi julat kimpalan yang munasabah.



(4) Tepi semua jaring saliran geokomposit yang terdedah mesti ditekan dengan beg pasir atau objek berat lain dengan segera. Dengan cara ini, jaring saliran geokomposit dapat dielakkan daripada ditiup angin dan ditarik keluar dari parit berlabuh di sekeliling. Ia adalah perlu untuk mengelak daripada menggunakan jaring saliran geokomposit sekiranya angin kuat untuk mengelakkannya daripada ditiup angin.



(5) Meletakkan, menarik, mengangkat atau menggulung jaring saliran geokomposit mesti dikawal. Beberapa kaedah penggunaan yang tidak terkawal seperti "jatuh bebas" tidak dibenarkan. Kaedah meletakkan mesti memastikan jaring saliran geokomposit dan mana-mana geomaterial asas lain tidak rosak.



Kaedah meletakkan jaring saliran komposit mesti memastikan bahawa ia tidak akan menyebabkan lipatan atau lipatan jaring saliran geokomposit atau bahan geoteknik asas, yang akan menyebabkan kedutan dan lengkungan. Oleh itu, untuk mengelakkan kedutan, lipatan dan melengkung, masalah ini dihapuskan dengan meletakkan semula geomaterial atau dengan memotong dan membaiki.



Kakitangan pembinaan mesti cuba melindungi bahan geokomposit yang diletakkan dan mengelakkan kemungkinan kerosakan yang disebabkan oleh mesin pembinaan. Sebarang kerosakan pada geokomposit atau geokomposit lain disebabkan oleh sebab di atas mesti dibaiki.



Apabila jaring saliran geokomposit diletakkan di atas cerun dengan cerun lebih daripada 10 peratus , bilangan pusingan mendatar (kimpalan) harus diminimumkan dalam lanjutan cerun. Semua jaring saliran geokomposit mestilah sekurang-kurangnya 1.5 meter di atas hujung kaki cerun.



Jaring saliran geokomposit tidak boleh merosakkan bahan geoteknik asas atau menyekat jaring saliran geokomposit, seperti lumpur, habuk, kotoran dan serpihan. Jaring saliran geokomposit tidak boleh dikimpal dengan geomembrane.



Peralatan untuk memotong jaring saliran geokomposit mesti mendapat kelulusan jurutera sebelum ia boleh digunakan. Pencukur yang tidak dilindungi atau "pisau cepat" tidak boleh digunakan.



Pekerja binaan mesti membersihkan tapak kerja setiap hari, membuang dan membuang serpihan yang dihasilkan dengan betul semasa pemasangan jaring saliran geokomposit, dan memasukkannya ke dalam bekas yang sesuai.



(12) Selepas semua jaring saliran geokomposit dipasang, kakitangan pembinaan dan jurutera mesti menjalankan pemeriksaan permukaan yang teliti untuk menentukan bahawa tiada objek asing, jaring saliran geokomposit yang rosak, atau jaring saliran geokomposit yang rosak di bawah jaring saliran geokomposit. Jahitan rosak. Sebarang objek asing mesti dikeluarkan. Mana-mana jaringan saliran geokomposit yang rosak atau jahitan yang rosak mesti dibaiki.



F.2 Mengikat dan menjahit jaring saliran geokomposit

Melainkan dipersetujui, bahagian geonet bagi jaringan saliran geokomposit mesti bertindih sekurang-kurangnya 75mm atau seperti yang disyorkan oleh pengilang sebelum penggabungan. Mana-mana geotekstil mesti dialihkan dari antara bahagian geonet yang bertindih.



Jika jurutera tidak meluluskan alat pengikat lain, bahagian geonet yang bertindih mesti diikat dengan sekurang-kurangnya satu barisan wayar plastik berwarna terang. Peranti pengikat mestilah bebas daripada sebarang bahagian logam dan mempunyai tegangan yang sama atau lebih daripada 200N. Pengikatan mesti terletak di tengah-tengah pertindihan dan mesti melalui lebih daripada satu paksi geonet.



Jarak mengikat geonet di sepanjang cerun ialah 1,500 mm, dan jarak mengikat antara parit berlabuh dan jahitan di bahagian bawah tapak pelupusan ialah 150 mm.



Setelah digabungkan, lapisan atas geotekstil untuk bahagian jejaring saliran geokomposit mesti bertindih sekurang-kurangnya 150mm, atau dijahit bersama secara berterusan mengikut cadangan pengilang.



Jahitan geotekstil mesti termasuk sekurang-kurangnya 1 baris jahitan dua benang. Benang yang digunakan dalam jahitan mesti mempunyai tegangan minimum lebih daripada 60N dalam pelbagai helai dan mempunyai ketahanan terhadap kakisan kimia dan cahaya ultraungu yang bersamaan dengan atau melebihi geotekstil.



Sekiranya terdapat "jahitan yang hilang", kawasan yang terjejas mesti dijahit semula.



(7) Kakitangan binaan hendaklah memastikan bahawa tanah, batu atau bahan asing dihalang daripada memasuki atau memisahkan di tengah bahan geoteknik semasa atau selepas pemasangan bahan komposit geoteknik.



F.3 Kecacatan dan Pembaikan

Kakitangan pembinaan mesti memeriksa semua jaring saliran geokomposit, sambungan dan pembaikan yang mungkin rosak dan/atau rosak akibat fabrikasi atau pemasangan. Sebarang sambungan yang rosak hendaklah ditanda dengan jelas pada jaring saliran geokomposit dan dibaiki tepat pada masanya.



Sekiranya kecacatan melebihi 1 meter, rangkaian saliran geokomposit hendaklah dibaiki seperti berikut:



Di bahagian bawah tapak pelupusan, kawasan yang rosak dipotong dan jaringan saliran geokomposit dua bahagian disambungkan seperti yang diterangkan dalam Bahagian 2.5.



Di cerun, gulungan jaringan saliran geokomposit yang rosak hendaklah dikeluarkan dan diganti.



Jika kecacatan kurang daripada 1mx1m, rangkaian saliran geokomposit hendaklah dibaiki seperti berikut:



Jika geonet tidak rosak tetapi geotekstil rosak, gunakan kimpalan haba untuk membaiki tempat yang rosak dengan tompok bertindih 300mm.



Jika geonet rosak, potong geonet yang rosak. Ambil sekeping geonet untuk menggantikan bahagian yang rosak dan ikat pada geonet sedia ada setiap 150mm dengan pengikat plastik putih. Tampalan geotekstil dengan pertindihan 30mm telah ditambah pada geonet melalui kimpalan haba.





G Timbusan Parit Anchor





landfill geomembrane 4





Apabila mengisi semula, pengisian semula manual dan pemadatan mekanikal kecil hendaklah digunakan, dan pengisian semula mekanikal tidak boleh digunakan untuk mengelakkan keretakan mekanikal geomembrane dan fabrik bukan tenunan, yang akan membawa kepada kebocoran cecair sampah dan mencemarkan kualiti air dan tanah.



Sebelum pengisian semula dan raming manual, timbunan semula hendaklah pada mulanya diratakan, dan raming harus dijalankan ke arah tertentu. Apabila tamping parit asas dan lantai, laluan ramming harus bermula dari empat sisi, dan kemudian ram ke tengah.



Apabila tamping dengan peralatan kecil seperti frog rammers, isi hendaklah diratakan terlebih dahulu sebelum rammer, dan rammers ram secara bergilir-gilir, dipisahkan secara sama rata, tanpa meninggalkan sebarang jeda.



Timbusan lubang asas (slot) hendaklah ditimbus semula dan dipadatkan pada masa yang sama pada sisi bertentangan atau sekeliling. Apabila mengisi semula parit paip, tanah harus diisi dan dipadatkan di sekeliling paip terlebih dahulu, dan ia harus dilakukan dari kedua-dua belah paip pada masa yang sama. Sekiranya terdapat air bawah tanah atau air bertakung dalam lapisan pengisian, parit saliran dan telaga pengumpul air hendaklah diletakkan di sekeliling untuk menurunkan paras air.

Sekiranya lapisan tanah yang diisi dibanjiri, lumpur nipis harus dikeluarkan sebelum mengisi semula lapisan atas; kawasan pengisian harus mengekalkan cerun mendatar tertentu, atau lebih tinggi sedikit di tengah dan lebih rendah pada kedua-dua belah untuk memudahkan saliran; pengisian hendaklah dilakukan pada hari yang sama pemadatan.



Semasa musim hujan, penimbunan semula lubang asas (slot) atau parit paip hendaklah tidak terlalu besar, dan hendaklah disiapkan bahagian demi bahagian dan bahagian demi bahagian. Proses dari pengalihan, peletakan dan pengisian tanah kepada pemadatan hendaklah dijalankan secara berterusan. Sebelum hujan, lapisan tanah yang diisi perlu ditekan dan cerun tertentu perlu dibentuk untuk memudahkan saliran. Semasa pembinaan, kemudahan saliran perlu diperiksa dan dikorek bagi mengelakkan air tanah daripada mengalir ke dalam lubang (slot), menyebabkan cerun runtuh atau tanah asas rosak.



H Analisis Kebolehlaksanaan Teknikal Cadangan Projek Pengalihan Hujan dan Kumbahan



landfill geomembrane 5

Teknologi pengalihan hujan dan kumbahan untuk tapak pelupusan sisa domestik ialah kaedah baharu yang dibangunkan dan digunakan dalam beberapa tahun kebelakangan ini. Kami melawat Shangqiu Projek pengalihan hujan dan kumbahan di medan sampah domestik perbandaran percaya bahawa langkah ini mudah dan cepat untuk dilaksanakan, dan masalahnya agak menyeluruh. Ia bukan sahaja dapat menghalang air hujan daripada memasuki sampah dan menjadi larut resapan, tetapi juga berkesan. menyelesaikan masalah bau tempat pembuangan sampah dan resapan sisa pepejal bersama angin Masalahnya.

Prinsip asas langkah ini ialah: pertama, bentuk timbunan sampah, tutup permukaan dengan tanah kosong 30~40cm, dan baikinya. Bentuk rata, geotekstil 300g dan geomembrane HDPE (Polyetilena Ketumpatan Tinggi) digunakan pada permukaan cerucuk, yang tidak memerlukan .Liputan kawasan untuk operasi tapak pelupusan. Dengan cara ini, disebabkan oleh kesan pengasingan geomembrane HDPE, air hujan tidak lagi memasuki sampah. Tempat pembuangan sampah terus dibuang ke luar tapak melalui sistem saliran air hujan yang direka, supaya dapat mengurangkan pengeluaran larut lesap.Tujuan. Pada masa yang sama, disebabkan oleh kesan penghalang geomembrane HDPE, kawasan yang diliputi dengan geomembran HDPE tidak lagi berselerak. Tiada bau, tiada lagi nyamuk dan lalat, dan tiada lagi serpihan yang terapung ditiup angin.



Disebabkan kebocoran air larut resap di sekitar kaki cerun tempat pembuangan sampah, sekiranya langkah-langkah pengalihan hujan dan kumbahan dilaksanakan, adalah perlu Parit saliran larut resap disusun di sekeliling kaki cerun timbunan. Parit saliran air hujan ditetapkan pada bahagian atas parit saliran larut resapan, dan parit saliran diletakkan di dalam Sebilangan kecil kerikil dan air hujan memasuki parit pemintasan banjir asal melalui parit bawah dan melalui Jalan Huanchang.



Peta lokasi pelan liputan pengalihan hujan dan kumbahan



landfill geomembrane 6

landfill geomembrane 7

Memandangkan tapak pelupusan sampah akan terus menjadi tapak pelupusan sampah, apabila mereka bentuk skim tersebut, keadaan sebenar tempat pembuangan sampah kemudiannya harus dipertimbangkan.operasi antarabangsa. Di platform di bahagian atas tempat pembuangan sampah, pertimbangkan untuk mengambil jalan kerja sebagai kriteria, dan bahagikan platform kepada dua bahagian: Kawasan timur dan barat, setiap separuh daripada kawasan itu akan bergilir-gilir ke tapak pelupusan selama setahun. Apabila melaksanakan pembinaan pengalihan air hujan dan kumbahan, pelantar hanya meliputi separuh timur kawasan dan semua cerun di sekitarnya. Kawasan bertutup geomembran HDPE bersebelahan dengan tepi jalan kerja, dan geomembran selebar 1-meter digunakan. Bahagian tepi kain ditekan, dan kemudian lapisan beg tanah tenunan ditekan di bahagian atas untuk mengelakkan angin dan menyatukan (kaedah ini juga digunakan untuk bahagian atas cerun di bahagian barat); tunggu bahagian barat Selepas kawasan itu diisi pada ketinggian tertentu dan ditutup dengan tanah dan diratakan, geomembran HDPE pada platform di kawasan separuh ini dipotong terbuka dan dipindahkan ke kawasan pengisian.

Platform di bahagian barat sampah yang baik (jika geomembrane tidak mencukupi, anda boleh membeli sejumlah kecil) untuk menampungnya. dengan cara ini, Ia bukan sahaja memastikan kesan lencongan hujan dan kumbahan, menjimatkan wang, tetapi juga memastikan operasi normal dan pengeluaran tapak pelupusan.



I Skim teknikal untuk pembinaan panduan biogas dan telaga ekzos



Terdapat 10 telaga panduan biogas dan ekzos yang akan dibina (lihat rajah di bawah untuk pengagihan pesawat). Apabila membina panduan biogas dan telaga ekzos, Kemudahan resapan atas bukan sahaja boleh membimbing dan melepaskan biogas, tetapi juga mengecas semula larut lesap. Air larut resapan yang dicas semula, dengan sisa dalam komponen organik bertindak balas, dan sebahagian daripada larut lesap akan ditukar menjadi biogas dan dinyahcas, yang boleh mengurangkan larut lesap dengan berkesan. Dijangkakan bahawa setiap jumlah larut resapan yang dicas semula dalam perigi boleh mencecah 10-30 tan sehari (jumlah cas semula berbeza mengikut musim).



I.1 Susun atur satah panduan biogas dan telaga ekzos



landfill geomembrane 8



I.2 Gambarajah skematik panduan biogas dan bahagian telaga ekzos

landfill geomembrane 9



I.3 Lukisan struktur sangkar keluli untuk panduan biogas dan telaga ekzos

landfill geomembrane 10



Sambungan pemprosesan: kimpalan.

J Penerangan terperinci tentang pembinaan panduan biogas dan telaga ekzos



J.1Telaga saliran biogas projek itu agak dalam, dengan anggaran kedalaman 14 meter, dan biogas mudah tertumpu, jadi ia tidak boleh diekstrak. Kaedah penggerudian digunakan; hanya penggalian terbuka boleh digunakan. Ia dirancang untuk menggunakan jengkaut lengan panjang untuk menggali jejari yang dalam. Ia adalah parit arka bulat dengan lebar 14 meter dan lebar 1 meter. Memandangkan faktor keruntuhan sampah, lebar penggalian berkesan sebenar adalah dalam lingkungan 1.5~2 meter untuk memastikan lebar penggunaan sebenar mencapai 1 meter. Seperti yang ditunjukkan di bawah:

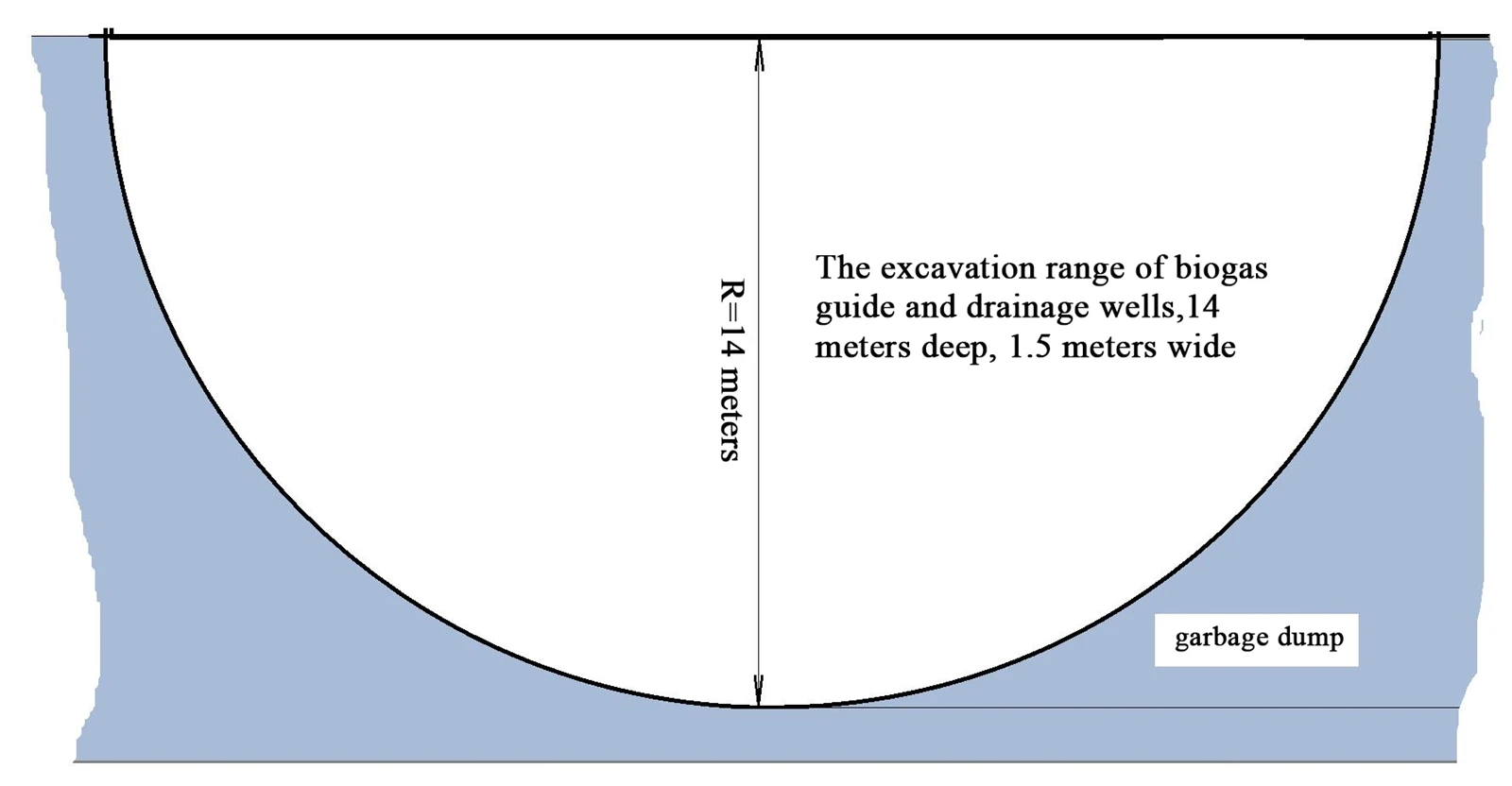

landfill geomembrane 11





J.2Oleh kerana kepekatan biogas, dalam proses mengisi sangkar dengan kerikil, percikan api mudah terhasil apabila batu berlanggar antara satu sama lain, menyebabkan meletup. Oleh itu, sangkar keluli biogas hendaklah dibahagikan kepada bahagian setiap 2 meter, dikimpal dalam bahagian di luar tapak, dan diangkut ke tapak dalam bahagian.Pemasangan, pengisian manual batu kerikil dalam bahagian, bahagian pemasangan dan timbus balik mengikut bahagian, dan menyusun dan mengangkat bahagian demi bahagian. Semasa proses pengisian, Gunakan blower kalis letupan untuk mengudarakan untuk memastikan keselamatan; pengisian batu manual hendaklah dikendalikan dengan berhati-hati untuk mengelakkan percikan api yang disebabkan oleh perlanggaran batu Letupan biogas untuk memastikan keselamatan.



J.3 Apabila memasang sangkar biogas, rangkaian saliran komposit diletakkan dalam lapisan pada masa yang sama. Apabila larut resapan dicas semula, larut resapan itu boleh dibuang. menstabilkan.





K Lakaran skim pembinaan projek penutup terapung



K.1 Skema Satah

landfill geomembrane 12

K.2 Gambar rajah keratan



landfill geomembrane 13
